THỰC TẾ MỞ MỚI BẾP ĂN CÔNG NGHIỆP NẤU TẠI CHỖ: TỪ KHẢO SÁT ĐẾN VẬN HÀNH THỰC TẾ

Trên thực tế, mở mới bếp ăn công nghiệp nấu tại chỗ không đơn giản là mua thiết bị, tuyển đầu bếp rồi bắt đầu nấu.

Một bếp ăn phục vụ hàng trăm hoặc hàng nghìn suất mỗi ngày phải đồng thời giải quyết nhiều bài toán: mặt bằng, công suất, thiết bị, nhân sự, nguyên liệu, thực đơn, an toàn thực phẩm, thời gian phục vụ và chi phí vận hành.

Nếu thiết kế sai ngay từ đầu, doanh nghiệp có thể phải sửa chữa, bổ sung thiết bị hoặc thay đổi quy trình sau khi bếp đã đi vào hoạt động.

Vì vậy, cách tiếp cận hiệu quả là khảo sát thực tế → thiết kế → đầu tư → chạy thử → vận hành → tối ưu

khảo sát và thiết kế hệ thống bếp

Một bếp ăn công nghiệp hiệu quả bắt đầu từ khảo sát và thiết kế đúng, không phải từ việc mua thật nhiều thiết bị.


1. Khảo sát thực tế trước khi mở bếp

Đây là bước thường bị xem nhẹ nhưng lại quyết định rất lớn đến hiệu quả vận hành.

Trước khi thiết kế, cần khảo sát:

  • Số lượng người sử dụng.
  • Số suất ăn/ngày.
  • Số ca ăn.
  • Khung giờ phục vụ.
  • Diện tích khu bếp.
  • Khu vực kho và bảo quản.
  • Hệ thống điện, nước.
  • Thoát nước và xử lý nước thải.
  • Hệ thống thông gió, hút mùi.
  • Lối nhập nguyên liệu và xuất suất ăn.
  • Điều kiện vệ sinh và an toàn trong khu vực bếp.

Không nên thiết kế một bếp 1.000 suất giống bếp 3.000 suất.

Công suất, thực đơn và phương thức phục vụ khác nhau sẽ dẫn đến yêu cầu về thiết bị, nhân sự và mặt bằng khác nhau.

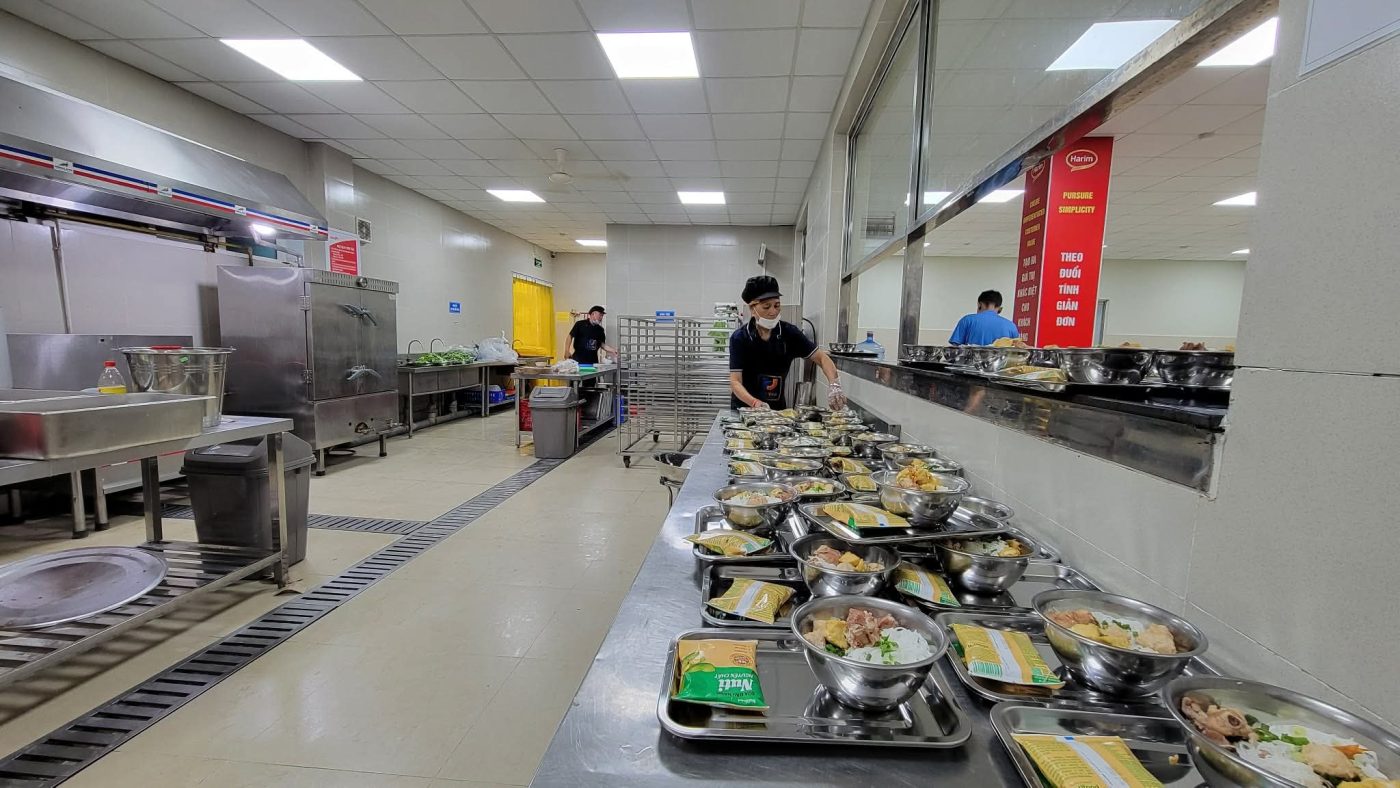

a1f9828c886f63cfe319953deec4a58e

Khảo sát đúng hiện trạng giúp doanh nghiệp tránh đầu tư dư thừa hoặc thiếu thiết bị khi bếp đi vào hoạt động.


2. Thiết kế bếp theo nguyên tắc vận hành một chiều

Một bếp ăn công nghiệp tốt cần tạo được dòng di chuyển hợp lý:

Tiếp nhận → Kho → Sơ chế → Chế biến → Chia suất → Phục vụ → Thu gom → Vệ sinh

Mục tiêu là hạn chế giao cắt giữa:

  • Thực phẩm sống và thực phẩm chín.
  • Nguyên liệu đầu vào và thức ăn thành phẩm.
  • Đường đi của nhân viên và đường vận chuyển rác thải.

Thiết kế một chiều không chỉ giúp bếp sạch và an toàn hơn mà còn giúp giảm thao tác thừa, rút ngắn thời gian chế biến và nâng cao năng suất lao động.

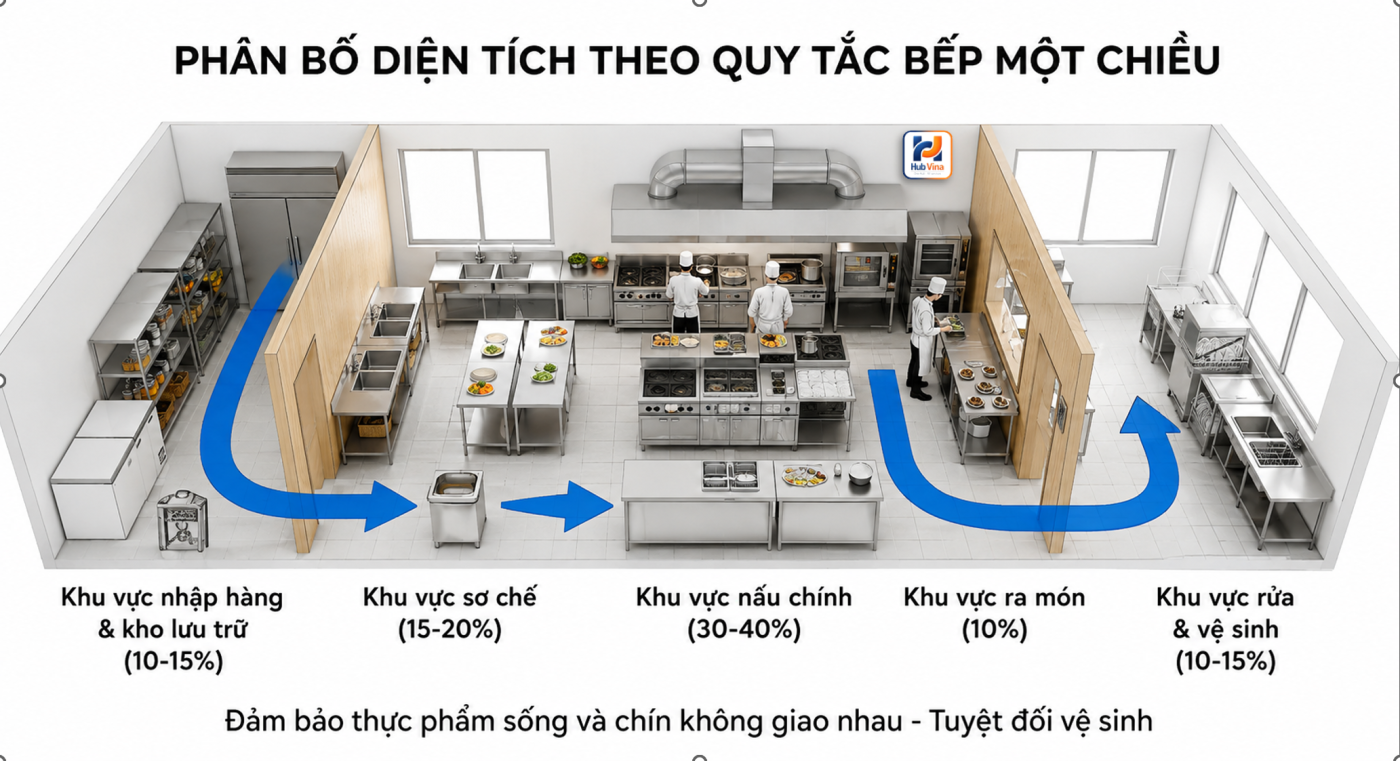

bep-an-mot-chieu-hub-vina

Thiết kế bếp theo dòng vận hành một chiều giúp kiểm soát tốt hơn nguyên liệu, nhân sự và thành phẩm.


3. Lựa chọn thiết bị: Không phải cứ hiện đại là hiệu quả

Một sai lầm phổ biến khi mở bếp mới là tập trung quá nhiều vào thiết bị mà chưa xác định rõ công suất thực tế.

Thiết bị cần được lựa chọn dựa trên:

Công suất bếp + thực đơn + số ca + diện tích + nhân sự + ngân sách đầu tư.

Các nhóm thiết bị thường gồm:

  • Thiết bị tiếp nhận và lưu trữ.
  • Bàn, chậu và thiết bị sơ chế.
  • Bếp công nghiệp.
  • Nồi nấu.
  • Tủ hấp.
  • Thiết bị chiên, xào.
  • Thiết bị giữ nóng.
  • Bàn chia suất.
  • Tủ bảo quản.
  • Hệ thống hút mùi.
  • Thiết bị vệ sinh.

Ví dụ, nếu thực đơn sử dụng nhiều món hấp nhưng công suất tủ hấp không đủ, khu chế biến có thể trở thành điểm nghẽn của toàn bộ dây chuyền.

Thiết bị tốt phải phù hợp với quy trình, không chỉ có thông số cao.

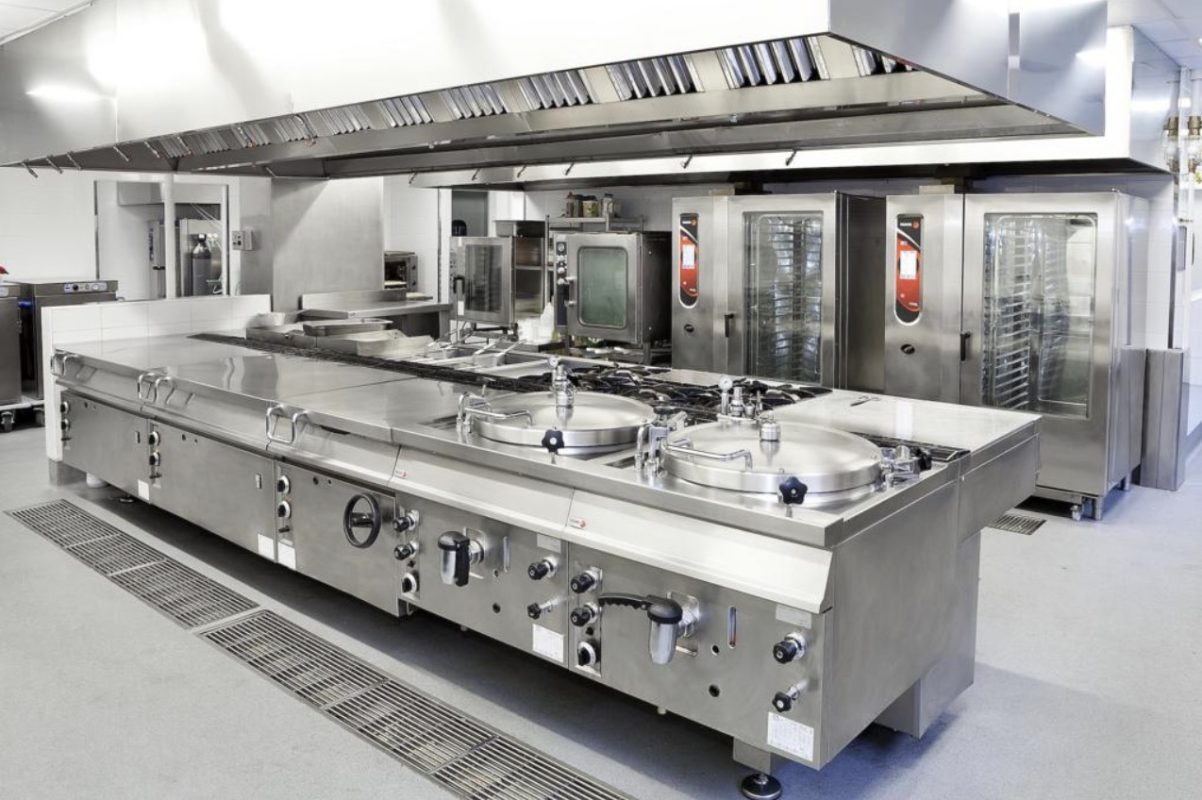

IMG 0383

 Thiết bị bếp cần được lựa chọn theo công suất và thực đơn thực tế để tránh đầu tư lãng phí.


4. Bố trí nhân sự phù hợp với công suất

Bếp lớn không đồng nghĩa với việc phải có thật nhiều nhân viên.

Quan trọng là phân bổ nhân sự đúng vị trí:

Quản lý bếp → Bếp trưởng → Nhân sự sơ chế → Nhân sự chế biến → Chia suất → Vệ sinh → Kho/kiểm soát nguyên liệu

Tùy quy mô, một số vị trí có thể được tổ chức linh hoạt.

Điểm quan trọng là mỗi nhân sự phải biết rõ:

  • Công việc.
  • Thời gian thực hiện.
  • Khu vực phụ trách.
  • Tiêu chuẩn vệ sinh.
  • Quy trình bàn giao.

Một quy trình tốt nhưng nhân sự không được đào tạo đầy đủ vẫn có thể tạo ra rủi ro trong vận hành.


5. Nguyên liệu là yếu tố quyết định chất lượng đầu ra

Đầu bếp giỏi không thể tạo ra món ăn ổn định nếu nguyên liệu đầu vào không ổn định.

Vì vậy, bếp cần xây dựng quy trình:

Đặt hàng → Tiếp nhận → Kiểm tra → Phân loại → Bảo quản → Xuất kho → Sơ chế → Chế biến

Cần kiểm soát các thông tin phù hợp như nguồn gốc, chất lượng, tình trạng bao bì, hạn sử dụng và điều kiện bảo quản.

Đặc biệt, cần hạn chế tình trạng nhập nguyên liệu quá nhiều nhưng không có kế hoạch sử dụng, gây tồn kho và tăng hao hụt.


6. Xây dựng thực đơn trước khi tính toán chi phí

Một trong những điểm quan trọng nhất khi mở bếp là không nên tính giá suất ăn trước khi xác định thực đơn và định lượng.

Cần xác định:

  • Số món mỗi suất.
  • Định lượng từng món.
  • Tần suất lặp món.
  • Giá nguyên liệu.
  • Chi phí nhân công.
  • Chi phí gas/điện/nước.
  • Hao hụt.
  • Chi phí vận hành.
  • Chi phí quản lý.

Từ đó mới xác định được mức chi phí hợp lý cho từng suất ăn.

Giá suất ăn thấp chưa chắc là tối ưu nếu chất lượng, dinh dưỡng và khả năng vận hành không đáp ứng yêu cầu.


7. Chạy thử trước khi vận hành chính thức

Đây là bước thực tế rất quan trọng.

Trước khi phục vụ chính thức, nên tổ chức chạy thử theo công suất gần với thực tế để kiểm tra:

  • Thời gian sơ chế.
  • Thời gian nấu.
  • Công suất thiết bị.
  • Khả năng chia suất.
  • Thời gian phục vụ.
  • Khả năng đáp ứng giờ cao điểm.
  • Luồng di chuyển nhân sự.
  • Những điểm dễ xảy ra ùn tắc.

Ví dụ: Một bếp có thể nấu đủ 2.000 suất nhưng nếu khâu chia suất chỉ phục vụ được 500 suất trong khoảng thời gian yêu cầu, vấn đề nằm ở nút thắt dây chuyền, không phải ở công suất nấu.

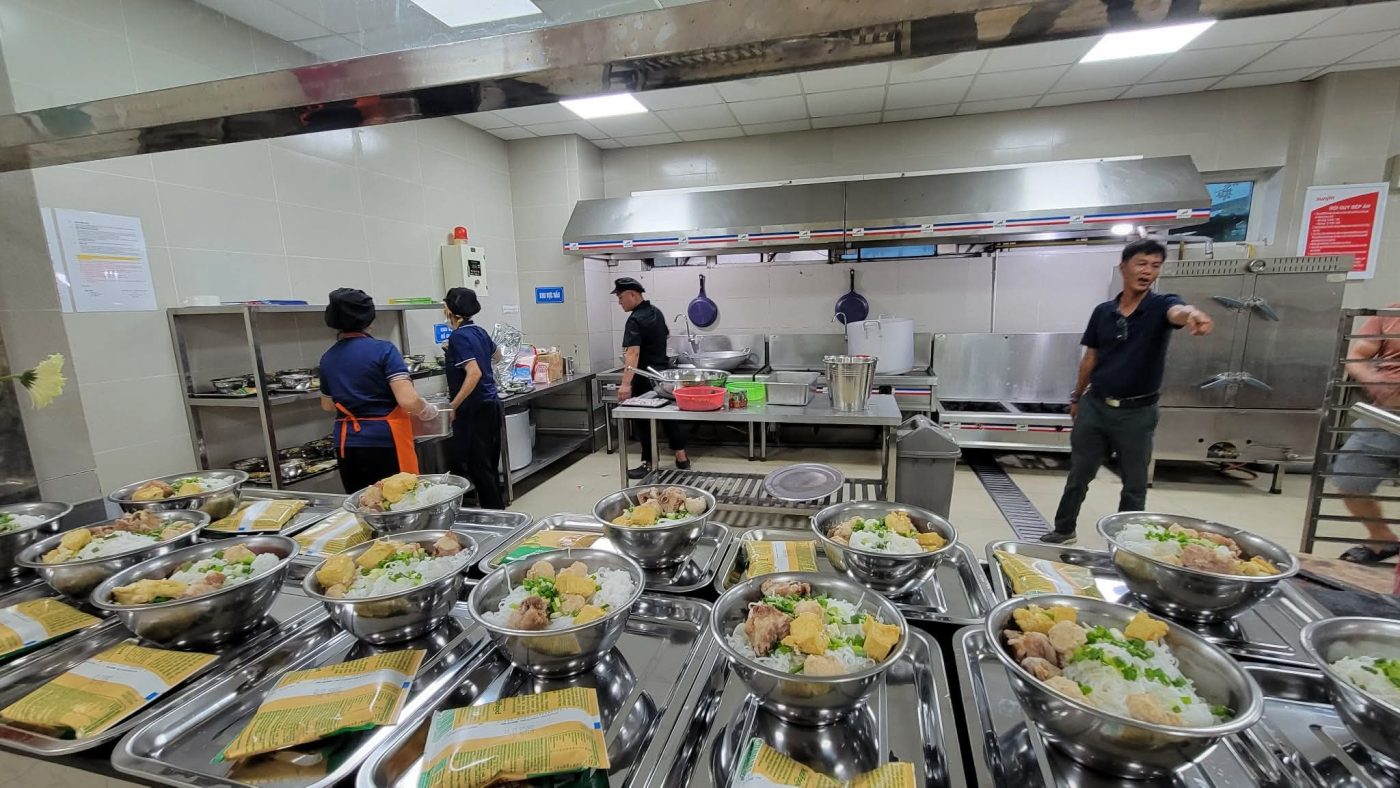

cach-test-bep-an-cong-nghiep

Chạy thử giúp phát hiện điểm nghẽn trước khi bếp chính thức phục vụ hàng trăm hoặc hàng nghìn người.


8. Kiểm soát an toàn thực phẩm xuyên suốt

An toàn thực phẩm không phải là một công đoạn riêng biệt ở cuối quy trình.

Cần kiểm soát xuyên suốt:

Nguyên liệu → Sơ chế → Chế biến → Chia suất → Lưu mẫu → Bảo quản → Phục vụ

Bên cạnh quy trình nội bộ, doanh nghiệp cần tổ chức vận hành phù hợp với các yêu cầu pháp luật và quy định an toàn thực phẩm hiện hành.

Một hệ thống tốt phải có khả năng truy xuất và xử lý khi phát sinh bất thường.

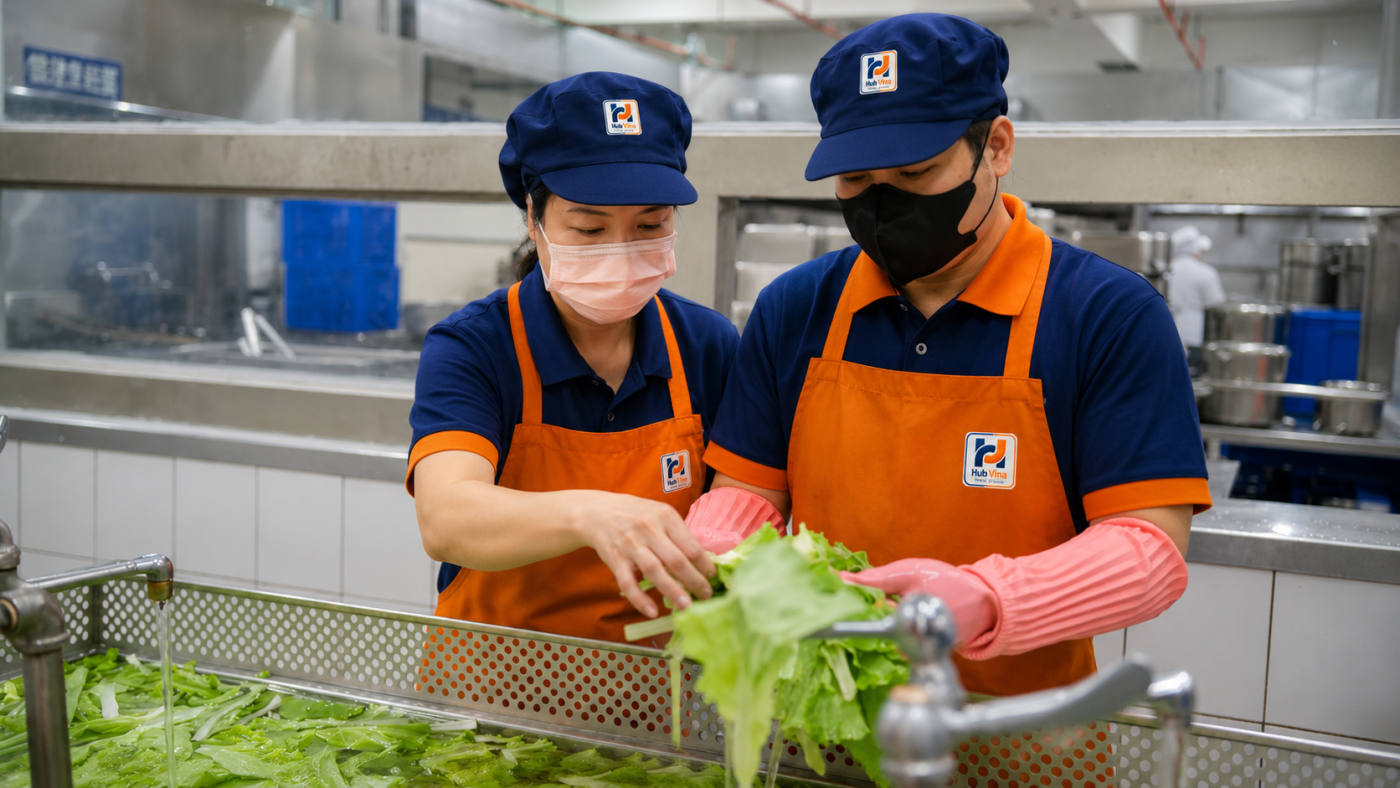

350DB641 0C5C 420A 835E C793803EF7DF

An toàn thực phẩm phải được kiểm soát từ nguyên liệu đầu vào đến khi suất ăn được phục vụ.


9. Những khó khăn thường gặp khi mở bếp mới

Thực tế triển khai có thể phát sinh nhiều vấn đề:

Mặt bằng chưa phù hợp

Diện tích có nhưng bố trí sai khiến nhân viên phải di chuyển quá nhiều.

Thiếu công suất thiết bị

Một thiết bị có công suất thấp có thể trở thành điểm nghẽn của cả dây chuyền.

Dự toán thiếu chi phí

Không chỉ có chi phí thiết bị. Doanh nghiệp còn phải tính đến cải tạo mặt bằng, điện, nước, hút mùi, thoát nước, nhân sự, nguyên liệu và vận hành.

Thực đơn chưa phù hợp

Món ăn ngon nhưng mất quá nhiều thời gian chế biến có thể không phù hợp với bếp phục vụ hàng nghìn suất.

Chưa chạy thử

Đưa bếp vào vận hành ngay mà không kiểm tra công suất thực tế dễ dẫn đến ùn tắc trong những ngày đầu.


10. Công thức để mở bếp ăn công nghiệp hiệu quả

Có thể đơn giản hóa bài toán thành:

Công suất phù hợp + Thiết kế đúng + Thiết bị đúng + Nhân sự đủ + Nguyên liệu ổn định + Quy trình chặt chẽ = Bếp vận hành hiệu quả

Trong đó, thiết kế và quy trình cần được xây dựng trước khi quyết định đầu tư thiết bị.

Đây cũng là lý do doanh nghiệp nên nhìn bài toán mở bếp dưới góc độ tổng thể, thay vì chỉ hỏi: “Một bộ thiết bị bếp có giá bao nhiêu?”


HUB VINA – Đồng hành mở mới bếp ăn công nghiệp nấu tại chỗ

CÔNG TY TNHH DỊCH VỤ TÍCH HỢP HUB VINA hướng đến cung cấp giải pháp dịch vụ tích hợp cho doanh nghiệp, nhà máy và khu công nghiệp.

Với mô hình “One Hub – All Services”, HUB VINA có thể đồng hành cùng doanh nghiệp trong quá trình xây dựng phương án bếp ăn công nghiệp theo nhu cầu thực tế, từ khảo sát, tư vấn mô hình, tổ chức khu bếp, thiết bị, nhân sự đến quy trình vận hành và kiểm soát chất lượng.

Mục tiêu không chỉ là đưa một căn bếp vào hoạt động, mà là xây dựng một hệ thống có thể vận hành ổn định, kiểm soát được chi phí và đáp ứng nhu cầu phục vụ thực tế.

suất ăn công nghiệp hub vina

Một bếp ăn công nghiệp hiệu quả là sự kết hợp giữa thiết kế, thiết bị, con người và quy trình vận hành.


Doanh nghiệp đang chuẩn bị mở bếp tại chỗ?

Nếu doanh nghiệp đang có kế hoạch mở mới bếp ăn công nghiệp nấu tại chỗ, hãy bắt đầu bằng việc xác định rõ:

Bao nhiêu suất/ngày? → Bao nhiêu ca? → Phục vụ trong bao lâu? → Thực đơn thế nào? → Mặt bằng ra sao? → Công suất thiết bị cần bao nhiêu? → Chi phí vận hành bao nhiêu?

Trả lời đúng những câu hỏi này trước khi đầu tư sẽ giúp hạn chế đáng kể tình trạng mua thừa thiết bị, thiếu công suất hoặc thiết kế bếp không phù hợp.


Liên hệ HUB VINA

CÔNG TY TNHH DỊCH VỤ TÍCH HỢP HUB VINA

Địa chỉ: Số 1, Ngách 1/37 Đường Cổ Loan, Tổ Dân Phố Cổ Loan Hạ 1, Phường Hoa Lư, Tỉnh Ninh Bình.

Chi nhánh: Số 8, ngõ 3, xóm Đường, thôn Vệ, Phúc Thịnh, Hà Nội.

Hotline:

  • 0967 299 393 – Mr. Hiệp
  • 0933 193 978 – Mr. Quang

HUB VINA – One Hub – All Services

Tư vấn mở mới bếp ăn công nghiệp | Bếp nấu tại chỗ | Suất ăn công nghiệp | Giải pháp vận hành bếp nhà máy


Kết luận

Mở mới bếp ăn công nghiệp nấu tại chỗ là một bài toán tổng thể về vận hành, không chỉ là bài toán đầu tư thiết bị.

Một bếp hiệu quả phải đáp ứng đồng thời 4 yếu tố:

An toàn – Chất lượng – Năng suất – Chi phí hợp lý.

Nếu khảo sát đúng, thiết kế đúng, lựa chọn thiết bị phù hợp và chạy thử trước khi vận hành, doanh nghiệp sẽ có nền tảng tốt hơn để xây dựng một bếp ăn ổn định, hiệu quả và có khả năng phục vụ lâu dài.

HUB VINA sẵn sàng đồng hành cùng doanh nghiệp trong quá trình khảo sát và xây dựng phương án bếp ăn công nghiệp nấu tại chỗ phù hợp với quy mô thực tế.
